通霄電廠開打囉~~!
2025-07-08
通霄電廠機房基礎開打啦!

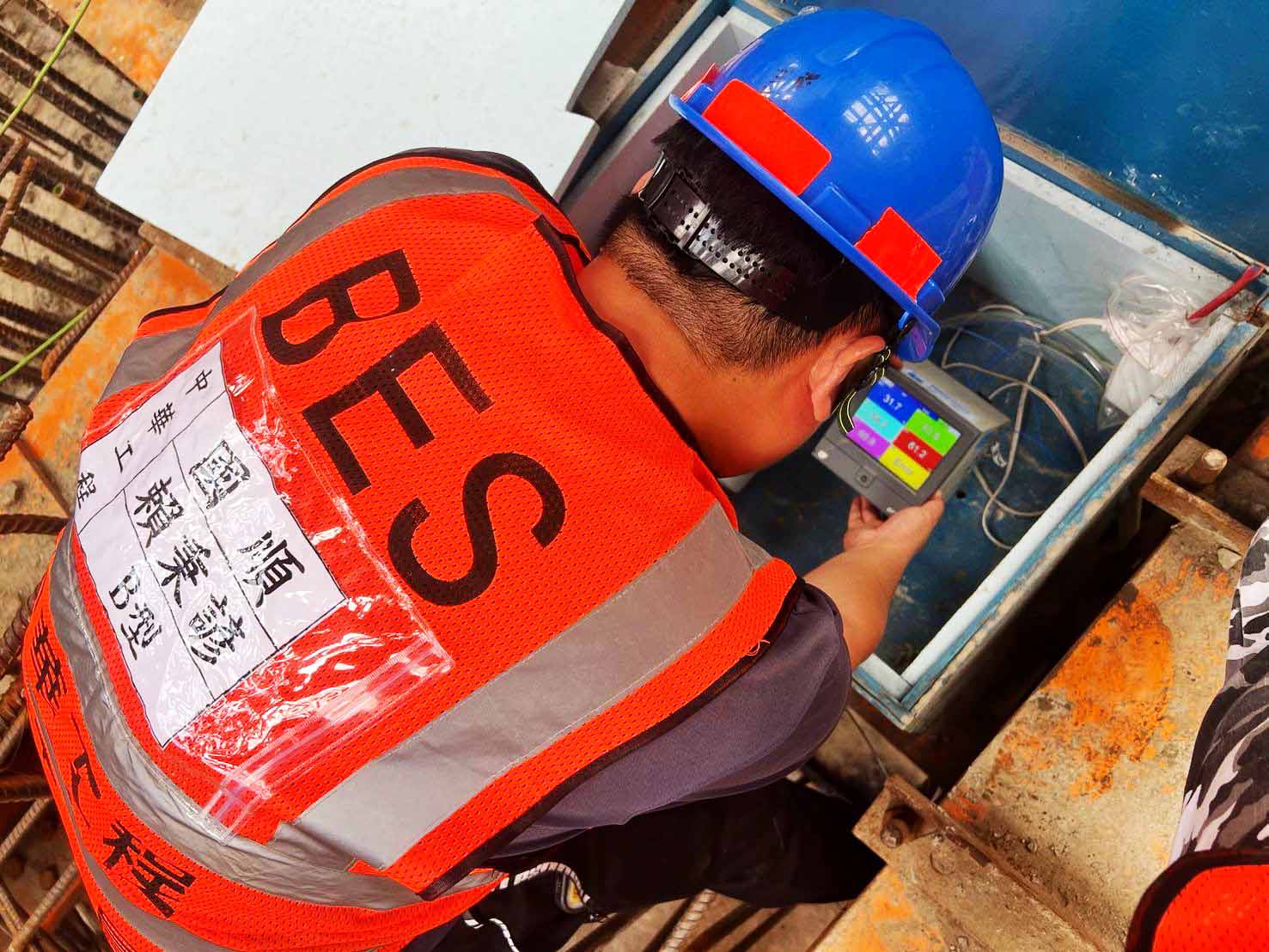

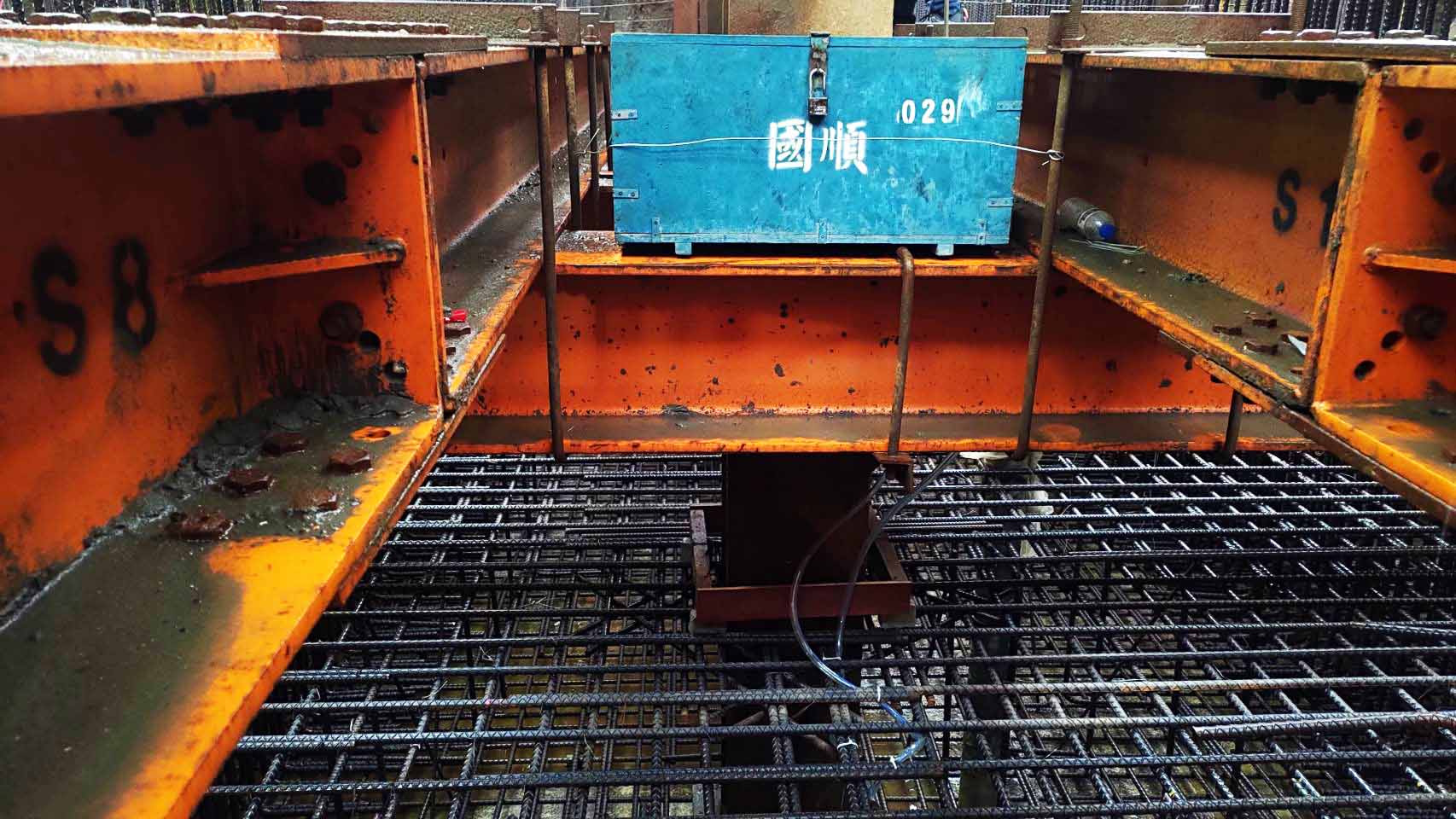

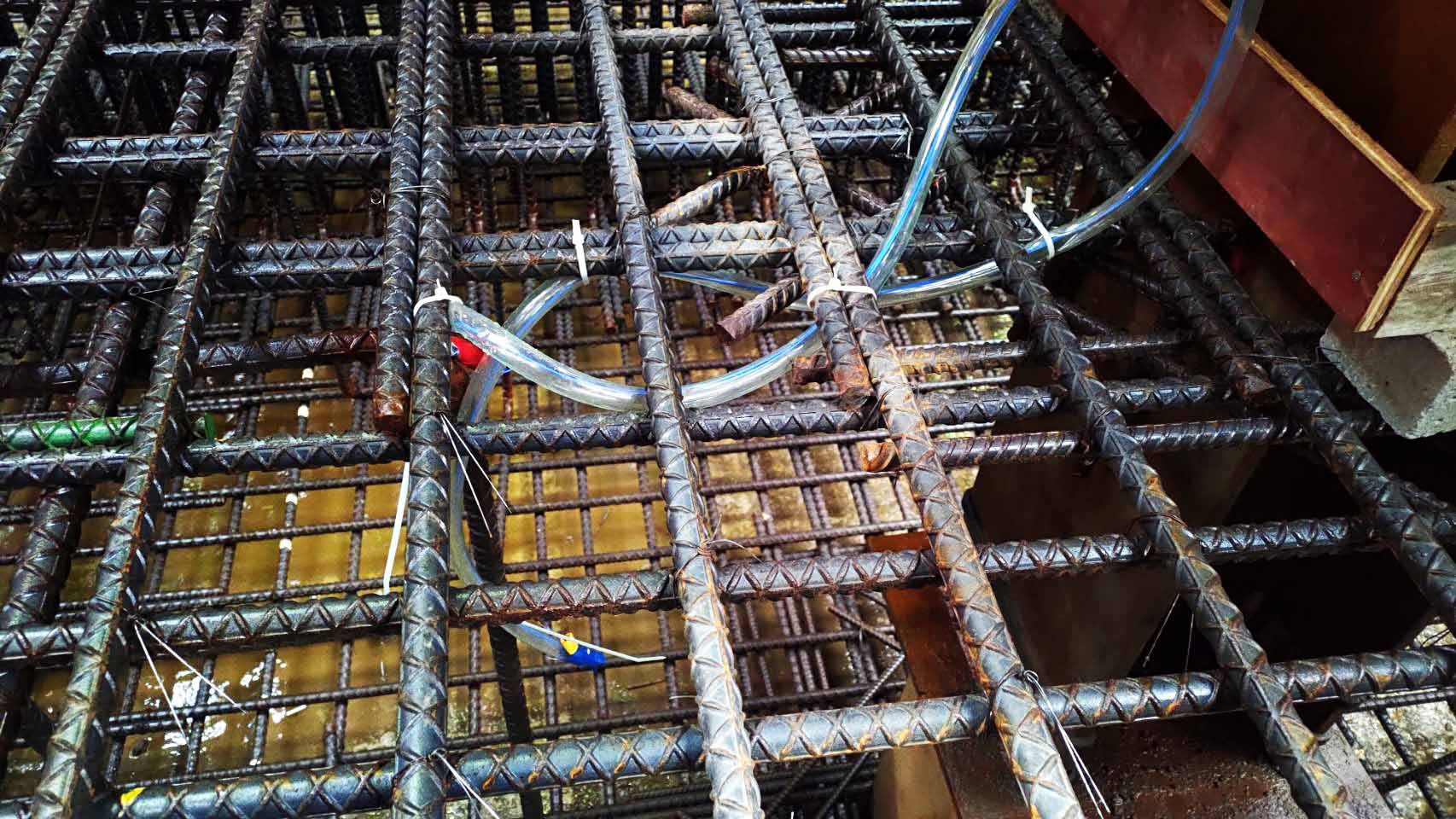

本案基礎設計澆築巨積混凝土,需符合規範,則須測量混凝土內部溫度,本公司經歷許多公共工程嚴格的施工規範,累積並傳承了超過30年的施工經驗,於此案中與業主、監造、營造方溝通後,秉持我們的經驗及試驗,自測數據設計配比。

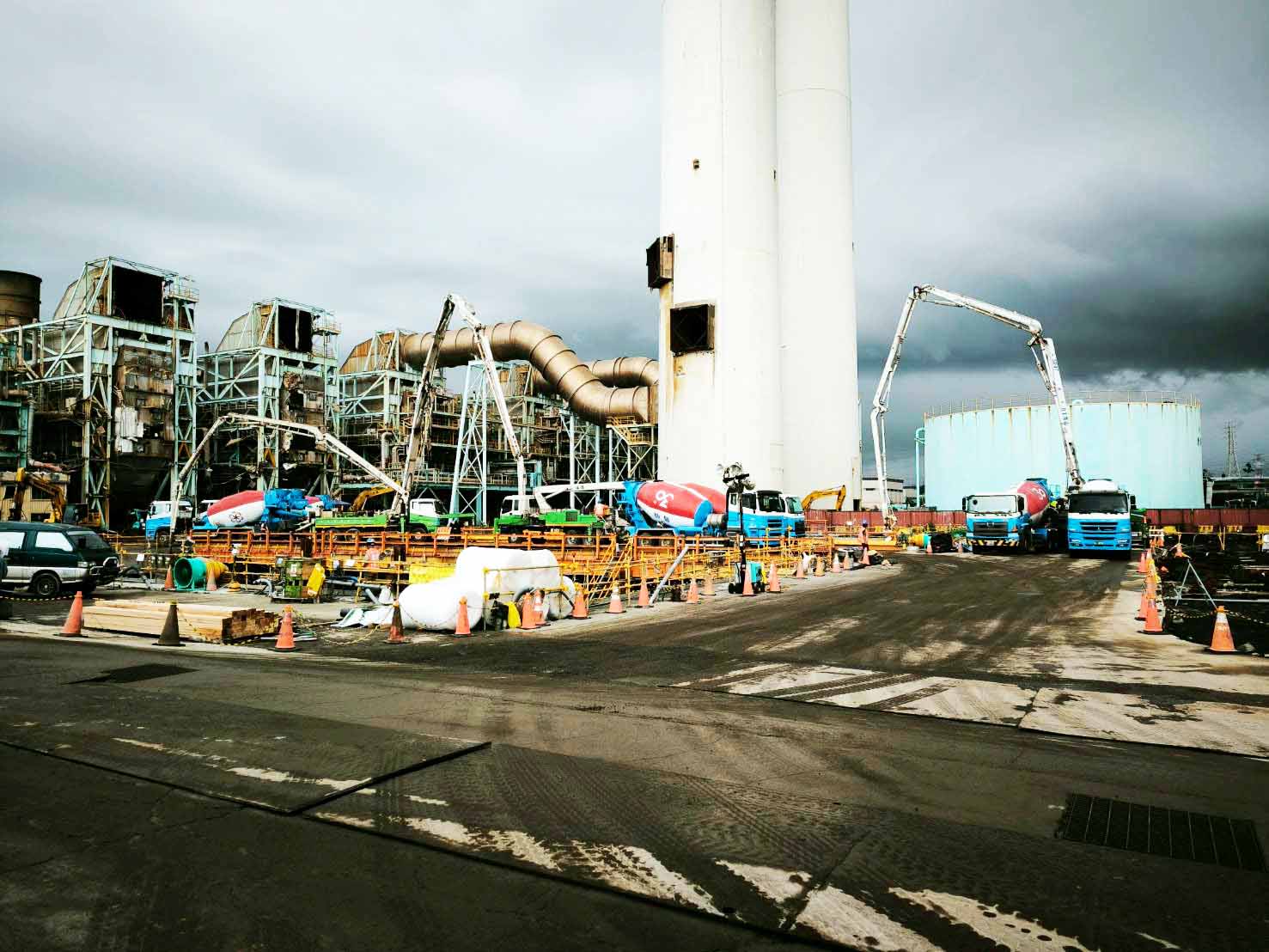

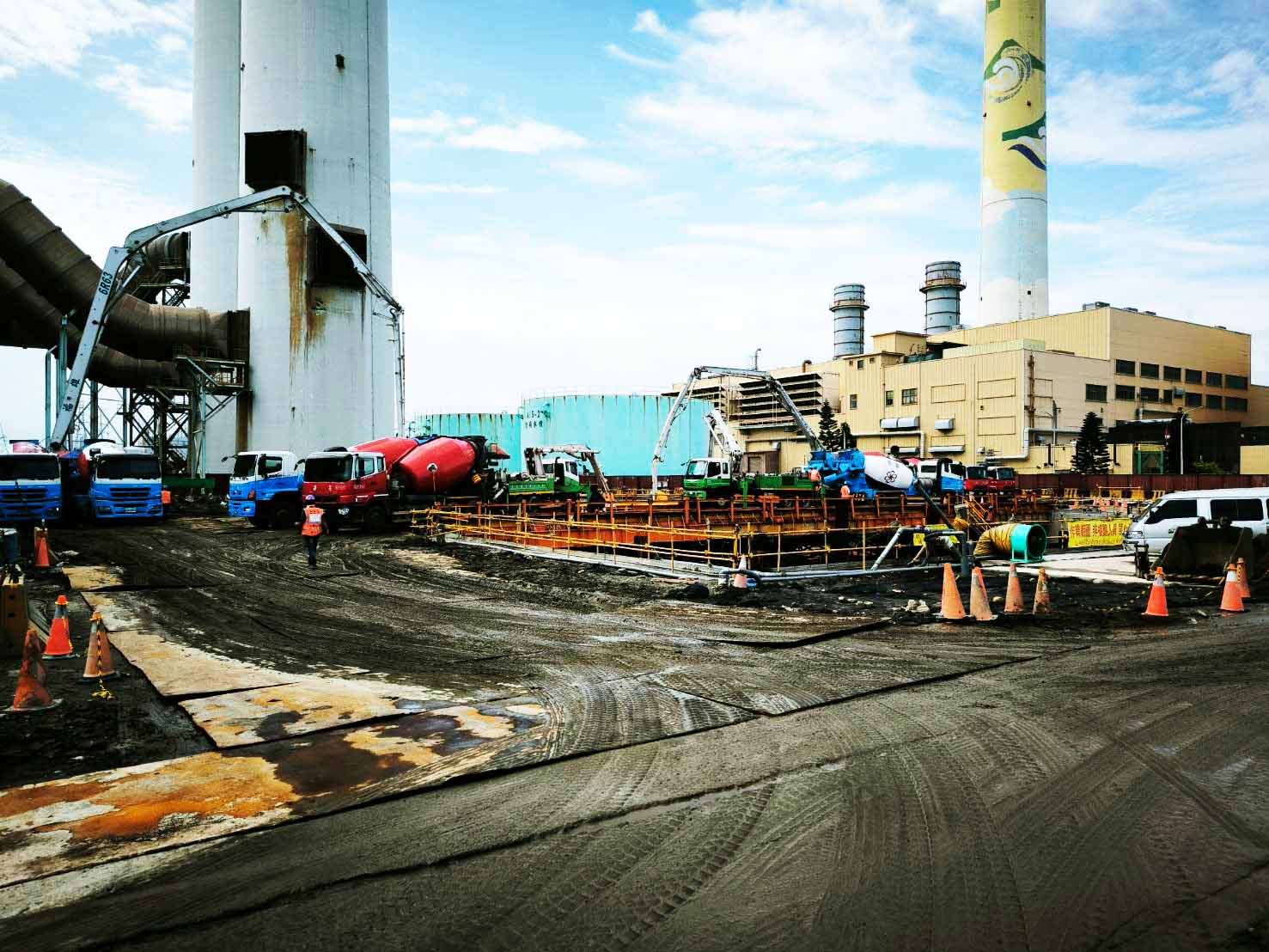

於此次基礎澆置中克服現場超過34度炎熱氣候,表心溫皆成功達標(依規範心溫不得超過70度、表心溫不得差超過20度),另本次澆置量共4300餘米(四台壓送),經由現場業務同仁協調苗栗、竹南二廠共同出貨,無斷料輕鬆完成本次澆置,更於12小時即達到4000米供貨量,這不僅是對混凝土專業技術的展現,更是辛苦的同仁們互助合作的精彩表現!
